La Nueva España

Guía para entender el carril de alta velocidad tras el accidente de Adamuz: qué se fabrica en Asturias y lo que ocurre después en la vía

LA NUEVA ESPAÑA desgrana, paso a paso, las claves técnicas de un proceso largo y fragmentado entre industria, obra y supervisión

Xuan Fernández

La investigación que busca esclarecer las causas del accidente ferroviario de Adamuz (Córdoba), con 46 muertos, y que lleva a cabo la Comisión de Investigación de Accidentes Ferroviarios (CIAF), ha puesto el foco en todo el proceso de construcción del carril de las líneas de alta velocidad, su montaje en la vía y su posterior soldadura.

Según la principal hipótesis que maneja la investigación, la fractura de carril que originó el descarrilamiento del tren de Iryo y su posterior colisión con un Alvia se produjo por la rotura de una soldadura que unía un tramo de carril nuevo, fabricado en 2025, con otro más antiguo, instalado en 1989.

Dos empresas asturianas, ArcelorMittal y Talleres Alegría, tienen relación con el proceso de fabricación del carril y de los desvíos, aunque no con el montaje final en vía, que es uno de los aspectos ahora bajo análisis, junto con los trabajos posteriores de mantenimiento y estabilización necesarios para evitar que la incorporación de material nuevo genere problemas en una infraestructura antigua.

La investigación, además, inspecciona la intervención de una cadena de empresas con influencia en la renovación del tramo de la línea Madrid-Sevilla.

ArcelorMittal, del acero al raíl

ArcelorMittal es el principal fabricante de carril ferroviario en España desde hace décadas, heredero de la antigua Ensidesa, una denominación que aún figura grabada como marca comercial en muchos raíles. Toda la producción de carril de alta velocidad se realiza en Gijón, a partir del acero elaborado en la factoría de Veriña.

De sus trenes de laminación salen raíles de hasta 108 metros de longitud, el máximo habitual en fabricación. Cada barra puede producirse en un turno de unas ocho horas, aunque el proceso completo se alarga debido a controles de calidad, inspecciones y ensayos de laboratorio muy exigentes, lo que eleva el tiempo total a entre 16 y 24 horas.

Una vez validados, los carriles se cargan en trenes específicos, los denominados convoyes carrileros, que los transportan por la red ferroviaria hasta Valladolid, donde se encuentra la planta de Redalsa, empresa participada por Adif. Allí se realiza la soldadura industrial eléctrica por chisporroteo, que permite unir varios raíles para formar barras largas soldadas, de entre 270 y 324 metros, en función del contrato y del destino final.

En el tramo de Adamuz no se instalaron para su renovación barras largas soldadas nuevas. Sí se utilizan, en cambio, los denominados cupones de carril, piezas más cortas que desempeñan un papel clave en la conexión entre elementos nuevos y carril antiguo.

1

En su factoría de Gijón fabrica y produce los raíles con acero.

Salen raíles de 108 metros como máximo.

Se pueden fabricar en un solo turno de ocho horas, pero luego tienen que pasar controles de calidad, inspecciones y ensayos de laboratorio. El proceso final dura entre 16 y 24 horas.

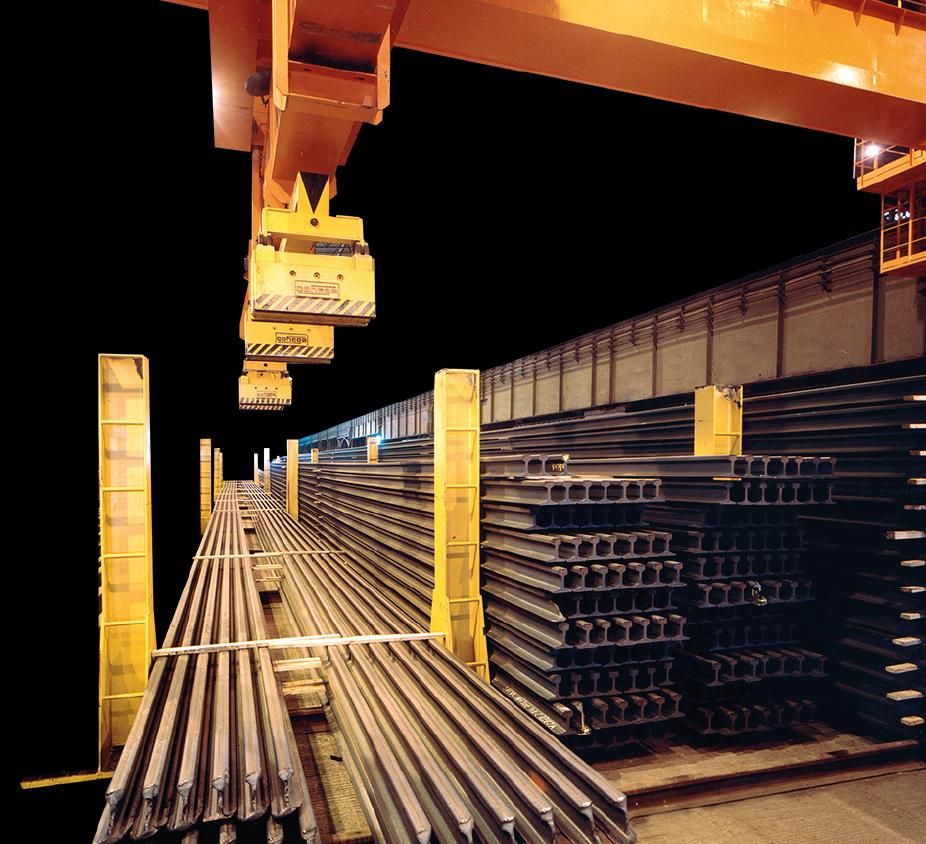

Tren de carril de la factoría de Arcelor en Veriña (Gijón)

Tren de carril de la factoría de Arcelor en Veriña (Gijón)

2

El carril viaja por la Variante en un tren, a través de los llamados “vagones carrileros”.

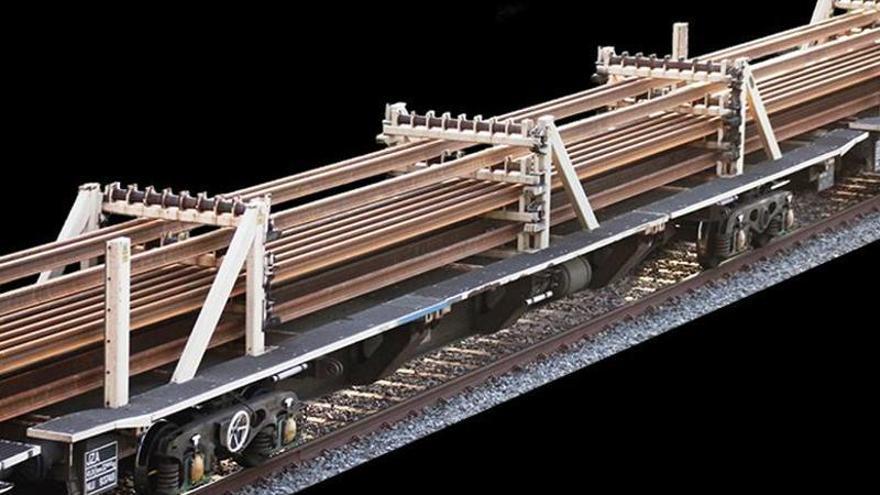

Vagón de transporte de raíles

Vagón de transporte de raíles

3

Llega a Valladolid, donde la compañía Redalsa tiene su factoría. y empieza el proceso de soldadura.

El tipo de soldadura que realiza Redalsa es eléctrica por chisporroteo.

De ahí salen barras de carril de 270 a 324 metros, según el contrato y el destino

Se denominan barras largas soldadas (BLS).

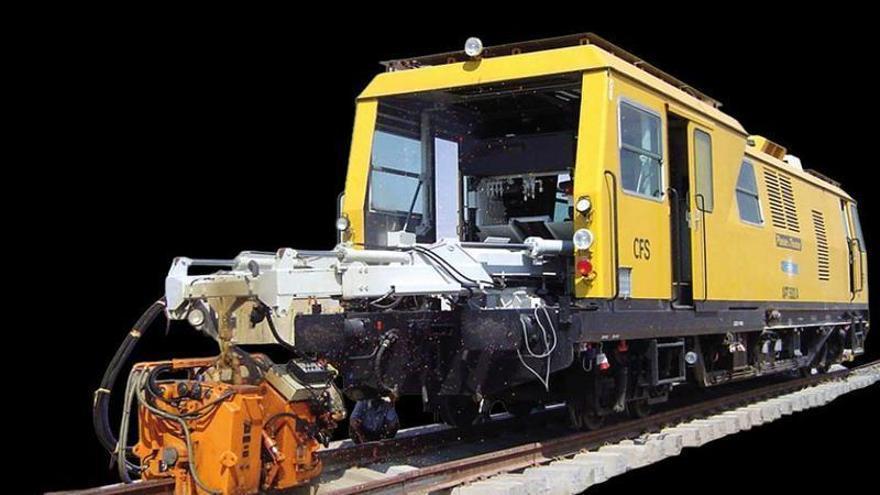

Máquina de soldadura de raíles

Máquina de soldadura de raíles

4

En Adamuz no fue el caso: no se llevan BLS desde 1989. Sí se llevaron cupones de carril , que son tramos más pequeños.

En su destino, otra empresa realiza la soldadura in situ. En Adamuz fue Maquisaba, subcontratada por la UTE mediante soldadura aluminotérmica.

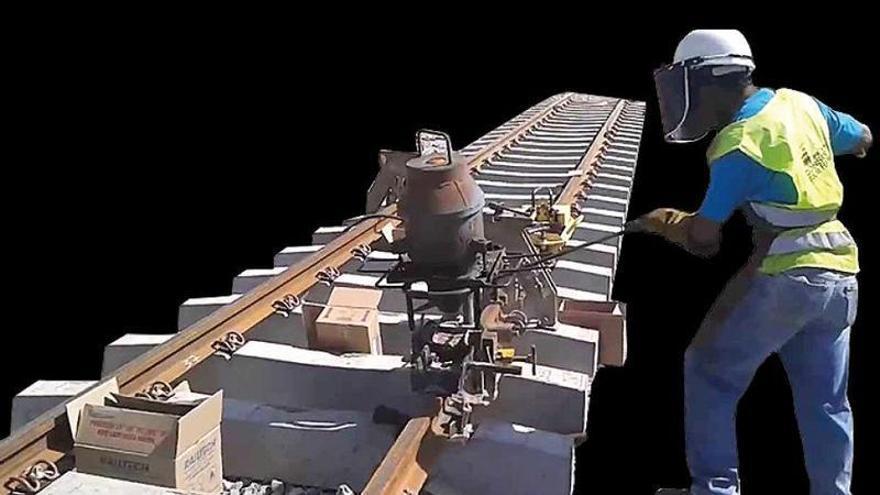

Colocación de aluminio en crisol para soldadura de rieles

Colocación de aluminio en crisol para soldadura de rieles

Talleres Alegría

Talleres Alegría y los desvíos de alta velocidad. La otra empresa asturiana implicada es Talleres Alegría, especializada en la fabricación de desvíos ferroviarios de alta velocidad, como los instalados en Adamuz en 2025. Estos elementos permiten el cambio de una vía a otra manteniendo altas prestaciones, con trenes que pueden circular a hasta 350 kilómetros por hora por vía directa.

Los desvíos se fabrican en las plantas de Silvota y Mieres, a partir de carril suministrado por ArcelorMittal. Existen distintas geometrías, en función de la velocidad permitida por la vía desviada y del uso previsto del desvío. Además de la estructura principal, Talleres Alegría fabrica las agujas, contraagujas y cruzamientos, que se ensamblan y verifican en taller antes de su envío.

Una vez comprobados, estos conjuntos se trasladan a la base de Villarrubia de Santiago (Toledo), donde se premontan sobre traviesas y se cargan en plataformas ferroviarias para su traslado al punto de instalación. Esa labor es ajena a Talleres Alegría. En Adamuz, el montaje se realizó durante una ventana nocturna muy limitada, con el objetivo de minimizar la afección al tráfico ferroviario.

1

Talleres Alegría fabrica desvíos de vía en Silvota o Mieres. Fueron instalados en Adamuz en 2025 y el accidente ocurrió cerca de uno de ellos.

Permiten cambiar de una vía a otra; habilitan circulaciones de hasta 350 km/h en alta velocidad.

La empresa produce los desvíos a partir del carril suministrado por Arcelor.

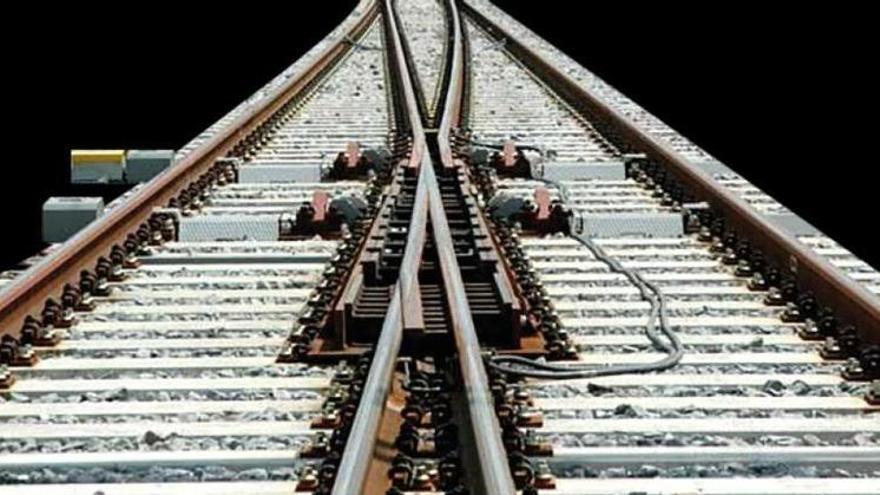

Desvío ferroviario

Desvío ferroviario

2

Las traviesas son fabricadas por Precón (Venta de Baños, Palencia) y enviadas directamente a la base de Villarrubia de Santiago (Toledo).

Traviesas de hormigón pretensado

Traviesas de hormigón pretensado

3

También fabrica semicambios (aguja-contraaguja) y cruzamientos; se ensamblan en taller sobre traviesas para verificar geometría y funcionamiento. Posteriormente se envían a la base de Toledo.

4

En el caso de Adamuz, al tratarse de una distancia es superior a 350 km, los carriles extremos no viajan premontados en el desvío, se montan en vía en sustitución del anterior, una vez sustituidas las traviesas que se cambian.

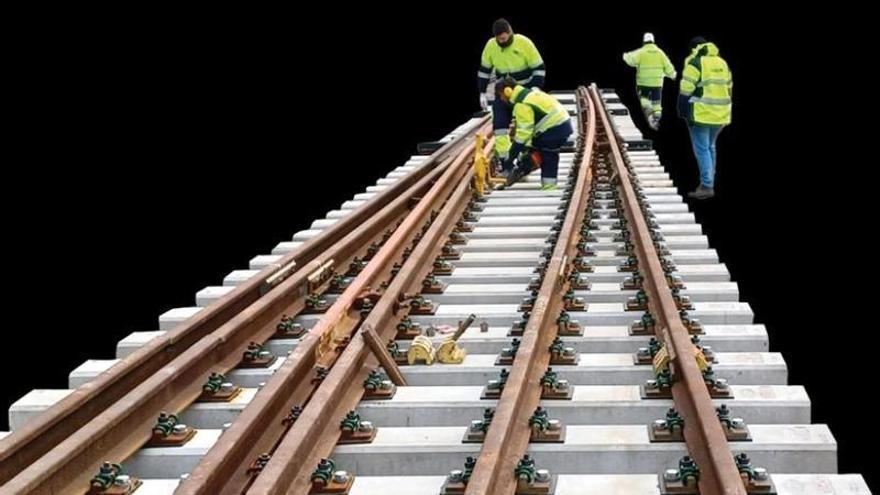

Montaje de un desvío en víasobre nuevas traviesas

Montaje de un desvío en víasobre nuevas traviesas

5

El montaje requiere un intervalo de trabajo especial, pero muy reducido en este caso.

La vía sobre la que queda instalado el nuevo desvío se entrega para trabajos previos alrededor de las 22.30 h y la otra vía al paso de la última circulación, sobre las 24.00 h.

El desvío se monta y traslada entero (hasta 200 metros) sobre un sistema modular de carros y pórticos y queda apto para que pasen las circulaciones sobre él a las 10.30h, tras accionamientos y comprobación integrada.

Generalmente la tarea completa requiere un corte total superior a 24 horas.

Cupones de carril. ¿Qué son y porqué son tan importantes?

Los denominados cupones de carril son carriles que sirven para conectar desvíos nuevos con el carril preexistente. Tienen una longitud más pequeña de lo habitual.

En el caso de Adamuz se utilizó un cupón de carril para unir el desvío nuevo, fabricado por Talleres Alegría, con el carril viejo, el de 1989.

Según la hipótesis de la investigación, una soladura fracturó, rompiendo dicho cupón.

Los cupones de carril se envían directamente desde la factoría de Arcelor (Gijón) hasta la base de montaje. Estos cupones no quedan asignados a ningún desvío en particular, quedan acopiados para su uso en el montaje.

La soldadura de estos cupones se realiza in situ, mediante el sistema aluminotérmico, el mismo que se emplea para unir carriles en la vía. En el caso de Adamuz, estas soldaduras fueron ejecutadas por Maquisaba, empresa subcontratada por la UTE adjudicataria de la obra.

¿Qué se hace tras el montaje?

Tras la renovación de vía hay unos procesos reglados que deben llevarse a cabo para estabilizar y nivelar la vía y evitar problemas con dilataciones.

Se deben repetir tras el paso de cierto tonelaje (100.000 toneladas).

Es lo que se conoce como "neutralización y homogeneización de tensiones".

Si no está bien neutralizada, los cambios de temperatura y otros factores pueden producir incluso fracturas de vía.

Cuando ya está instalada en la vía, el carril sufre la variación de su temperatura. Además, la vía sobre balasto necesita adquirir resistencia frente a los esfuerzos exteriores, algo que solo se logra plenamente con el paso de los trenes, aunque puede acelerarse mediante maquinaria de estabilización dinámica.

Según Adif, este proceso forma parte de los trabajos de renovación de la vía, siendo responsables por tanto las empresas que realizaron las obras.

La compañía pública Ineco también suele realizar estas tareas en las líneas de alta velocidad.

¿Qué hizo el resto de empresas?

La actuación en el tramo de Adamuz fue promovida por Adif, gestor público de la infraestructura ferroviaria, que adjudicó los trabajos de renovación de la línea Madrid-Sevilla a una UTE formada por FCC, OHLA, Azvi y Ferrovial, responsable de la ejecución material de la obra. Esta UTE es la máxima responsable, ya que luego subcontrata la mayoría de los trabajos. Según fuentes de Transportes, la subcontratación de un trabajo u otro puede recaer de forma indistinta en una compañía u otra.

logo adif

logo adif

Adif, empresa pública, responsable de las infraestructuras. Promovió y adjudicó la obra para la reforma de la línea Madrid-Sevilla.

logo fcc

logo fcc

FCC, OHLA, Azvi y Ferrovial formaron una UTE, que fue la adjudicataria de la renovación.

logo maqui

logo maqui

Maquisaba

Es una pyme gallega que hizo las soldaduras aluminotérmicas en la vía de Adamuz.

logo redalsa

logo redalsa

Redalsa

Compañía participada por Adif que hizo la soldadura eléctrica, pero no la aluminotérmica. La realiza en Valladolid.

logo ayesa

logo ayesa

Ayesa

La supervisión técnica y el control de calidad de las soldaduras y de otros trabajos críticos recayó en la ingeniería Ayesa, encargada de realizar ensayos y verificaciones conforme a la normativa vigente.

La compañía pública Ineco, dependiente del Ministerio de Transportes, también suele realizar tareas similares en la línea de alta velocidad.
